2023
Juni
2021
Dezember

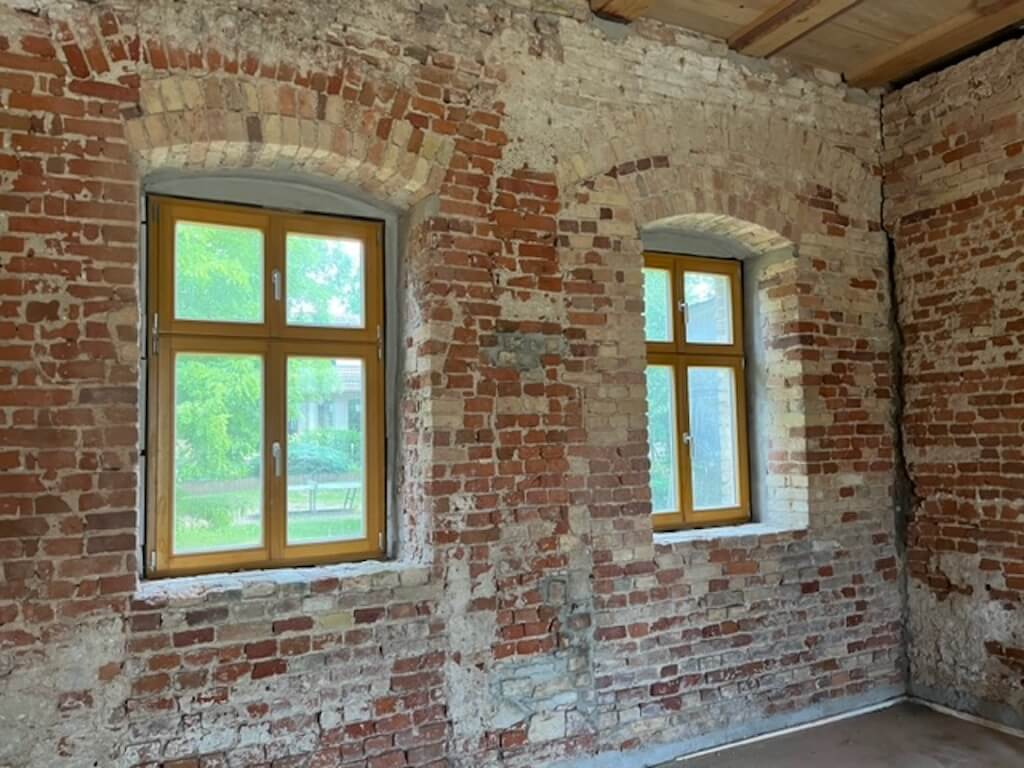

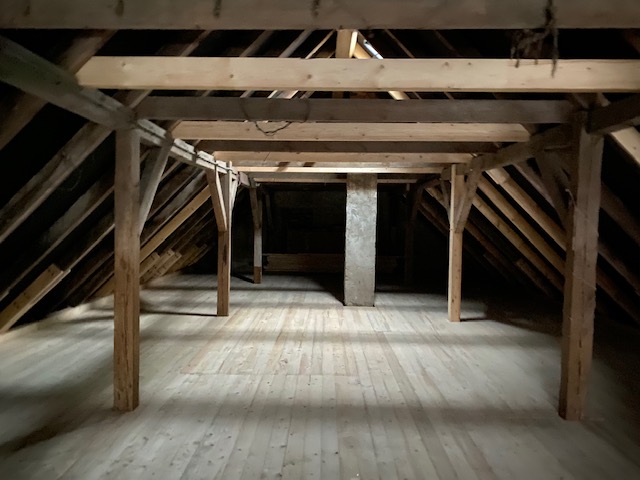

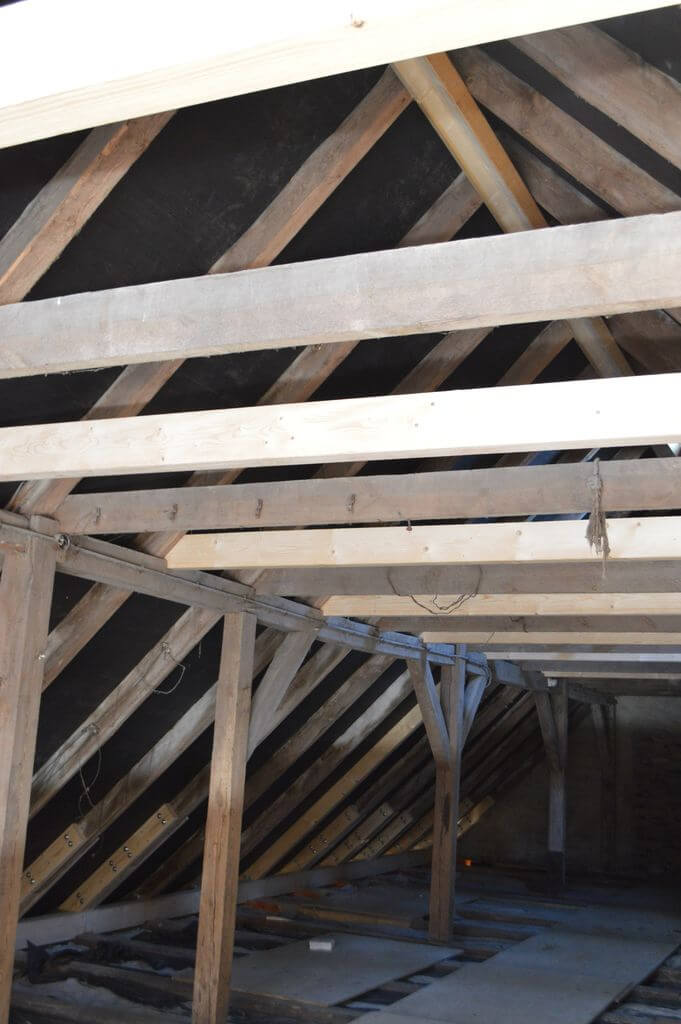

Das fertig sanierte Dachgeschoss.November

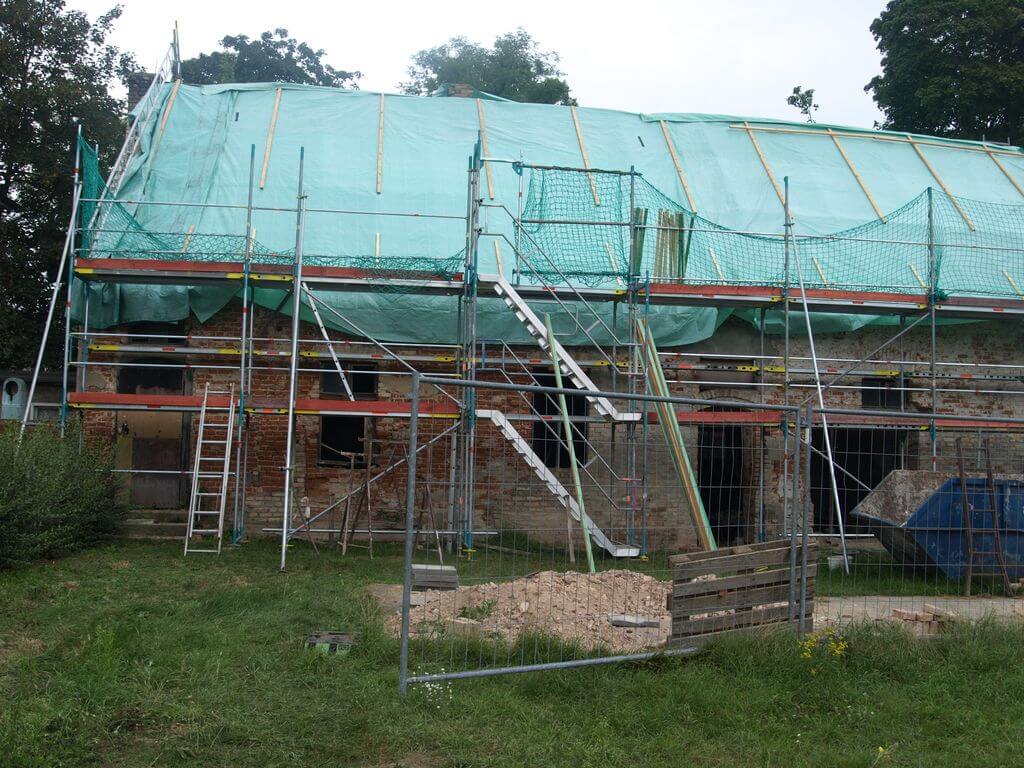

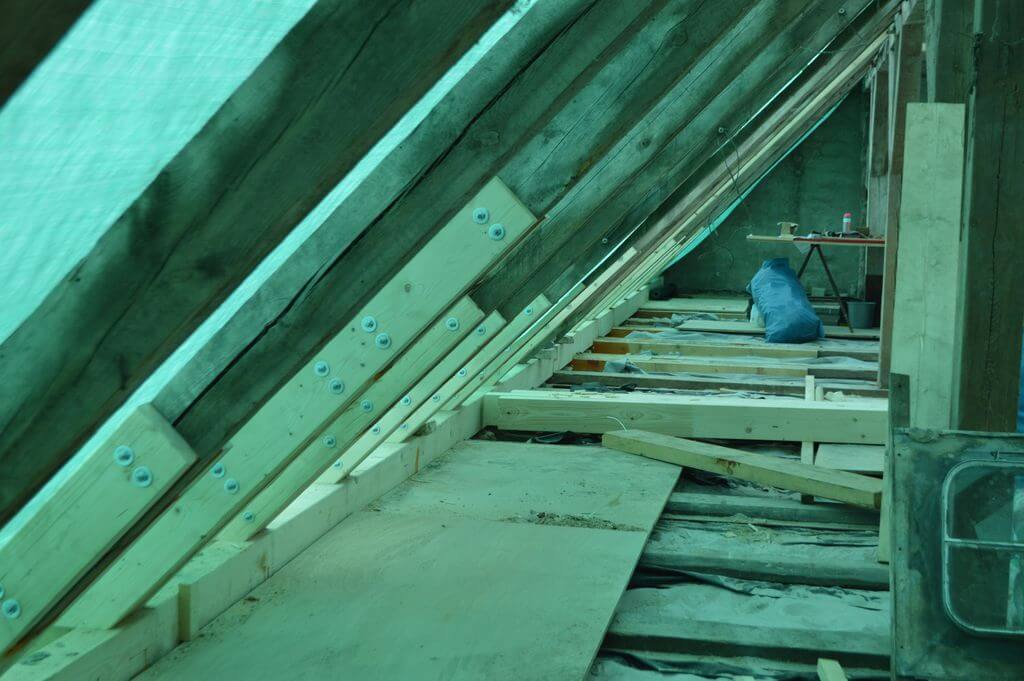

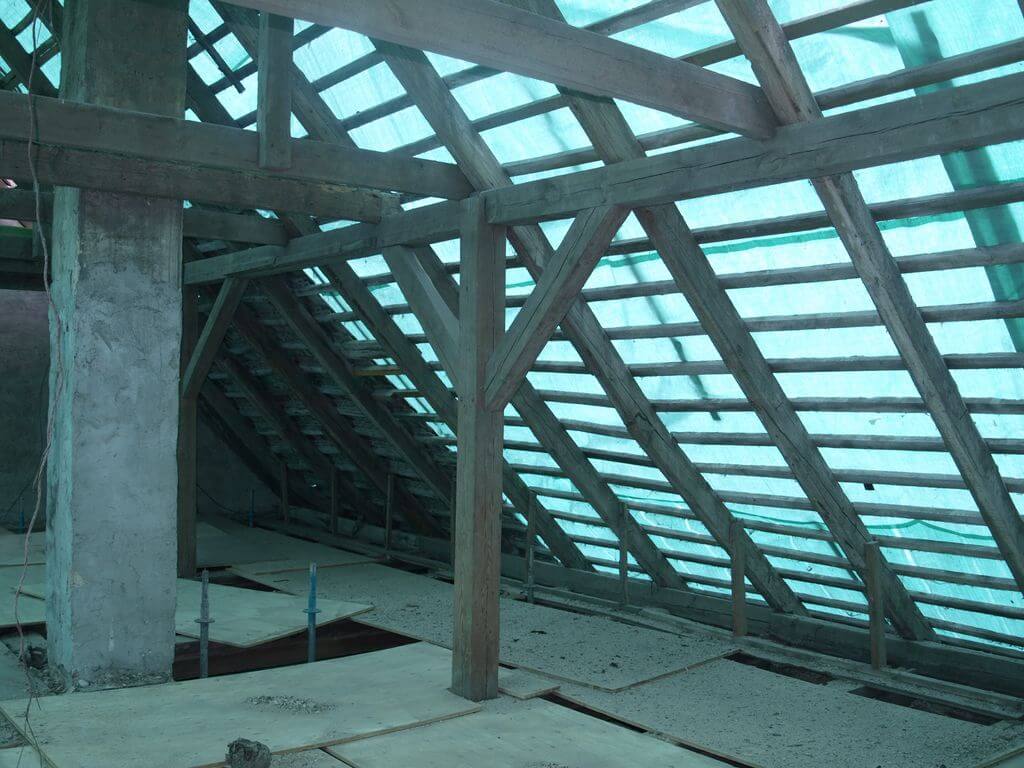

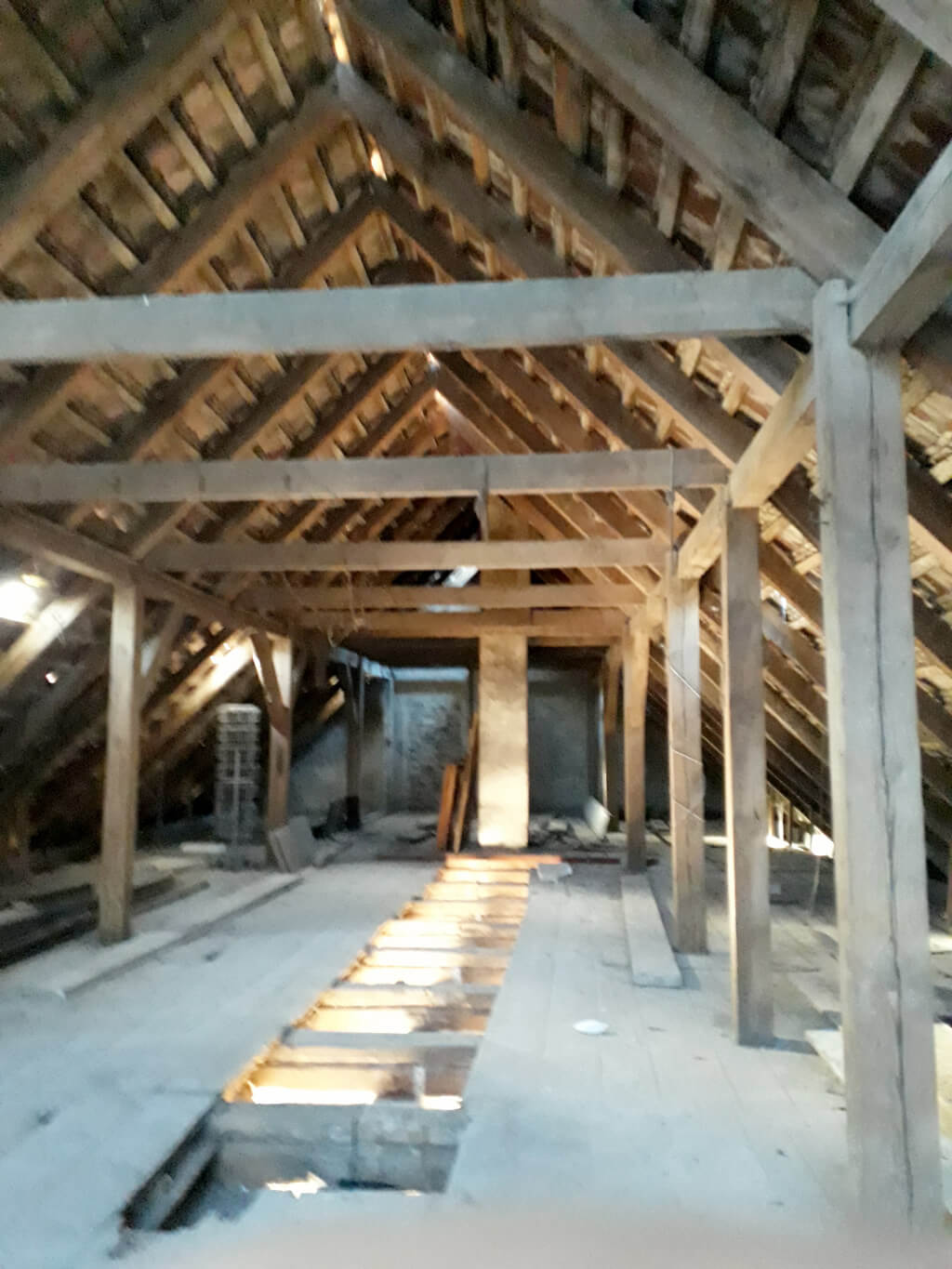

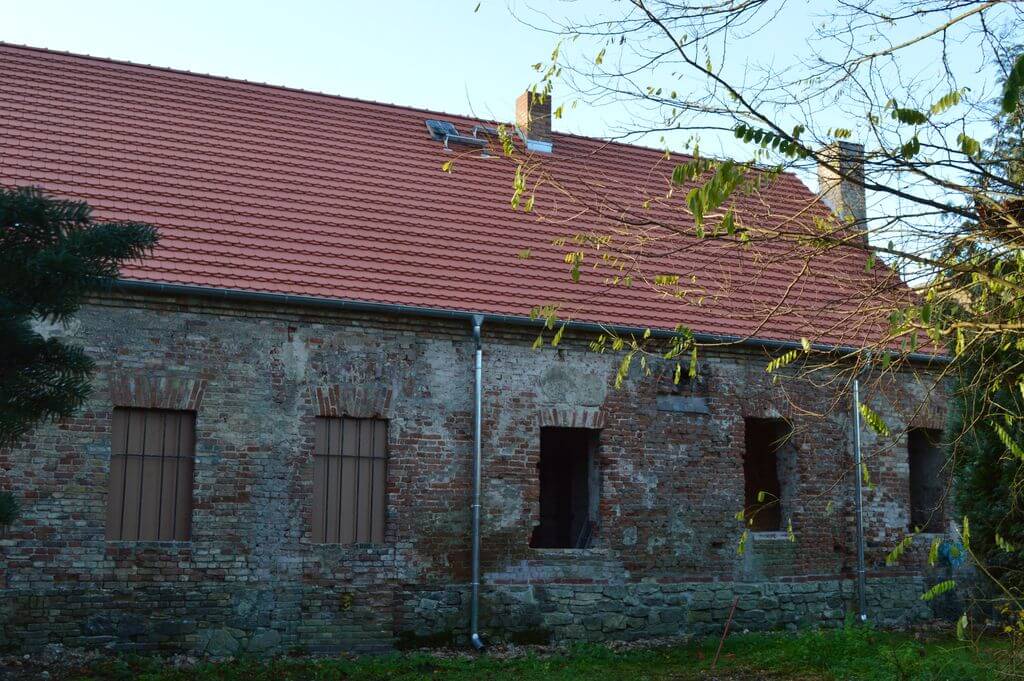

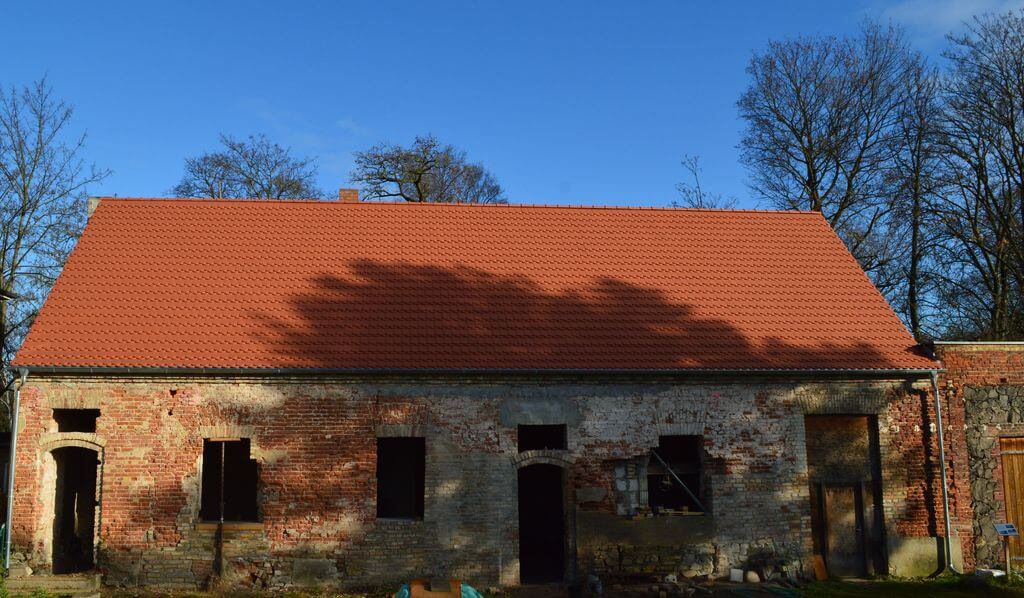

Die Sicherung und Sanierung der Tragkonstruktion ist geschafft, eine neue Dacheindeckung fertiggestellt und Fenster und Außentüren in Arbeit.Oktober

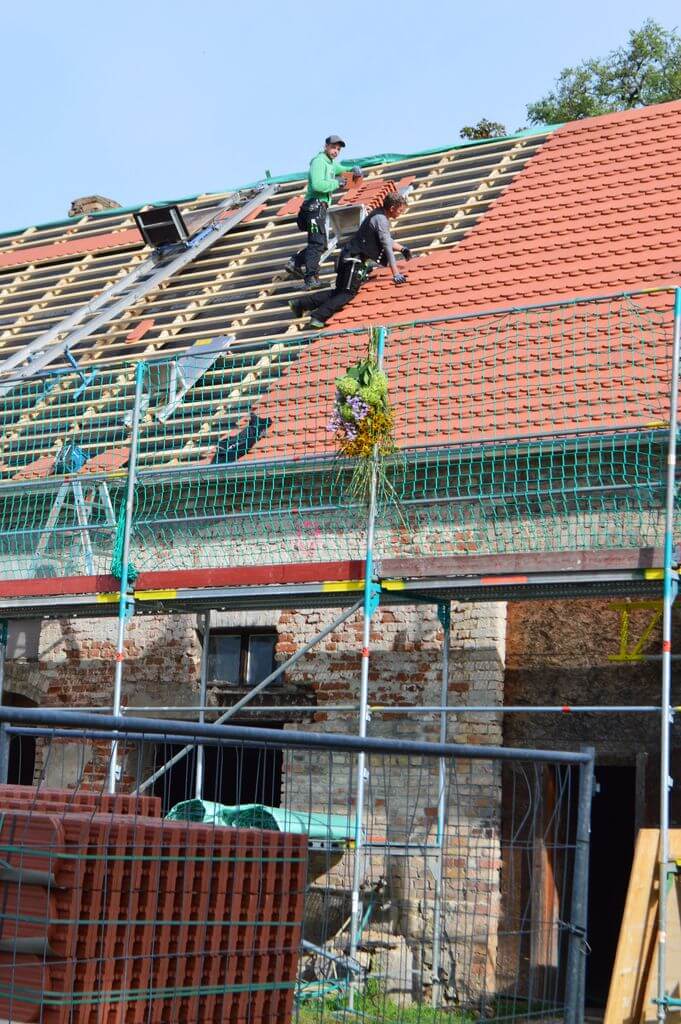

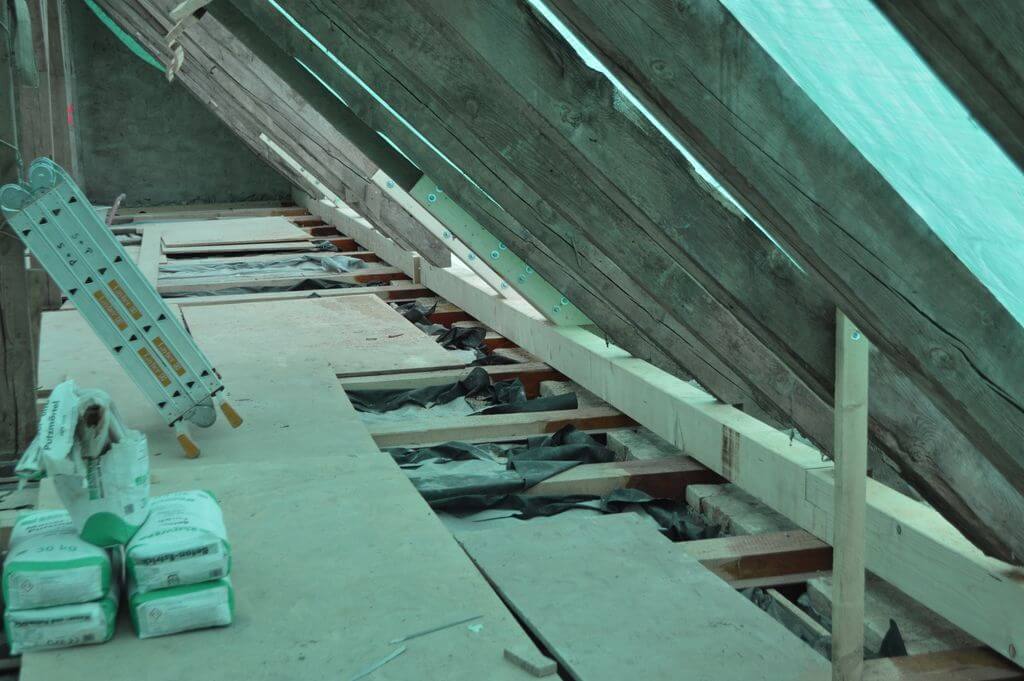

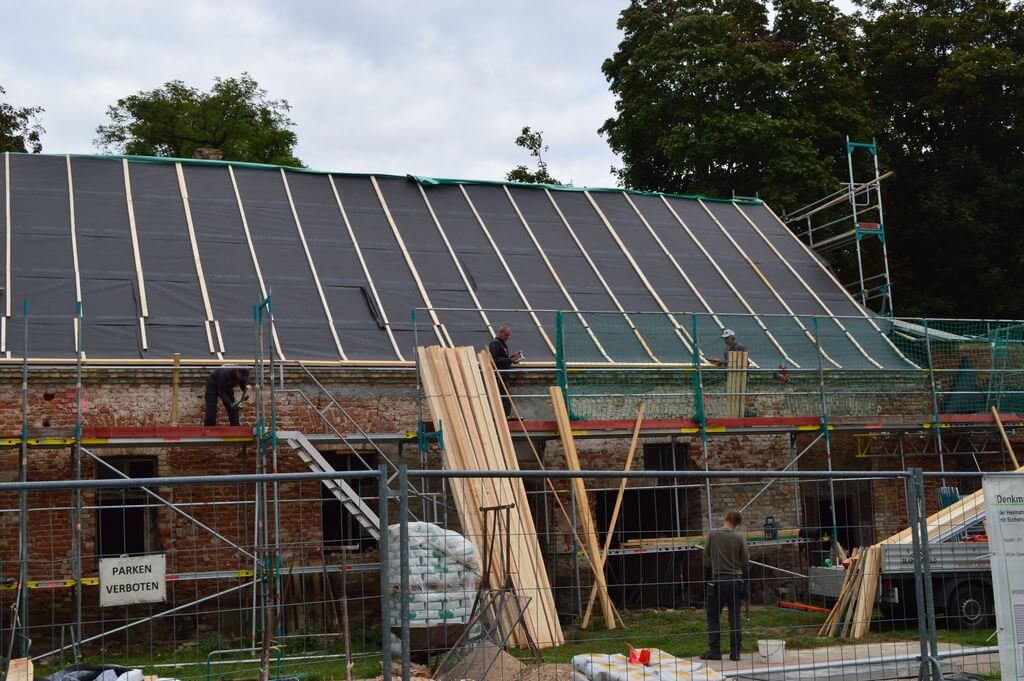

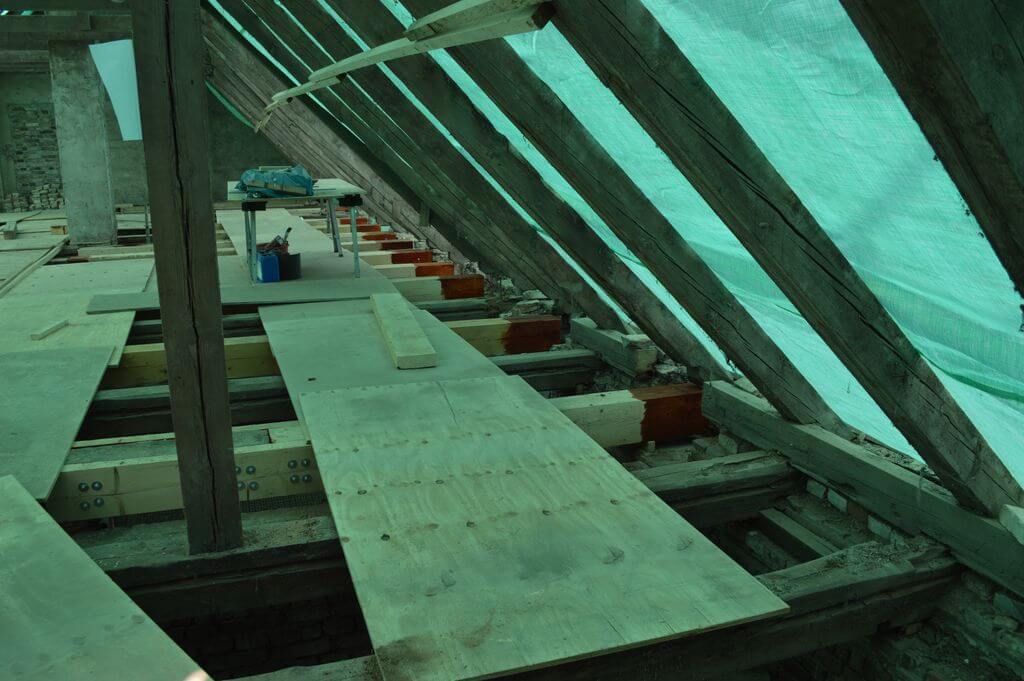

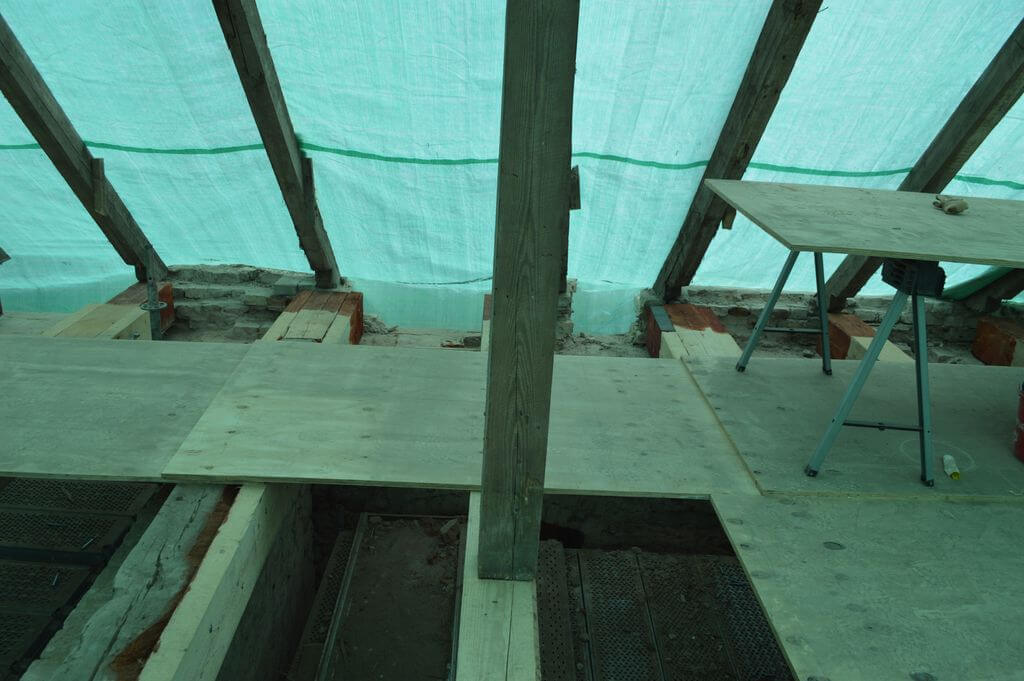

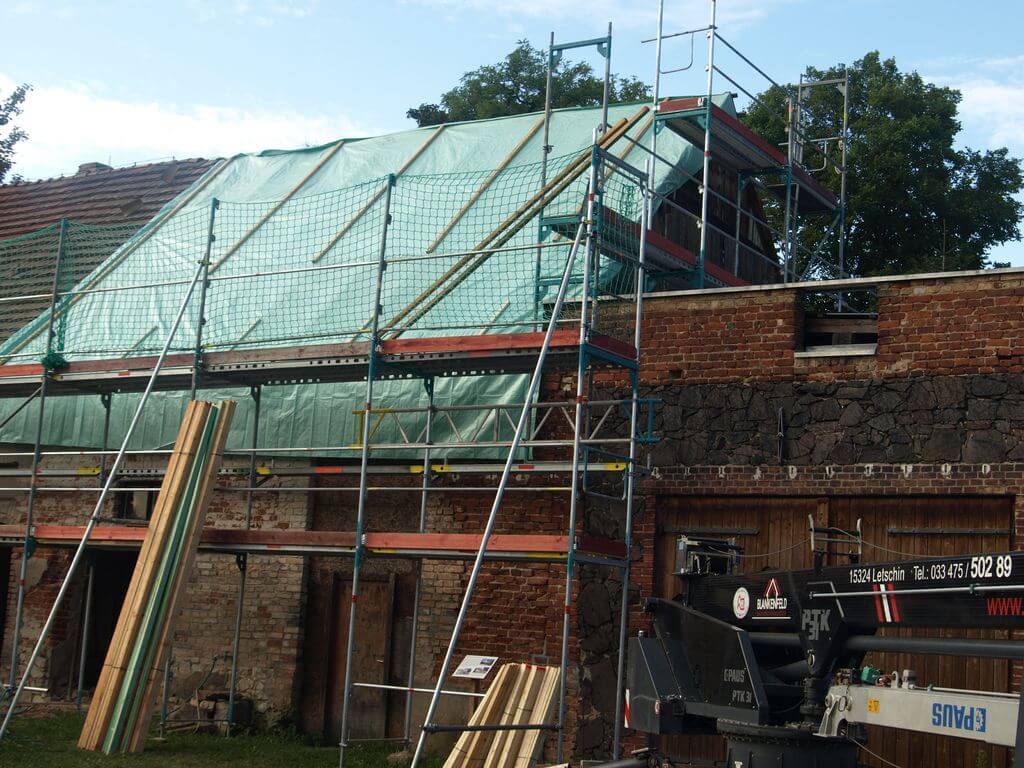

Vorbereitung Dachdeckerarbeiten. Erster Teil der Kroneneindeckung gelegt. Kleines Richtfest.September

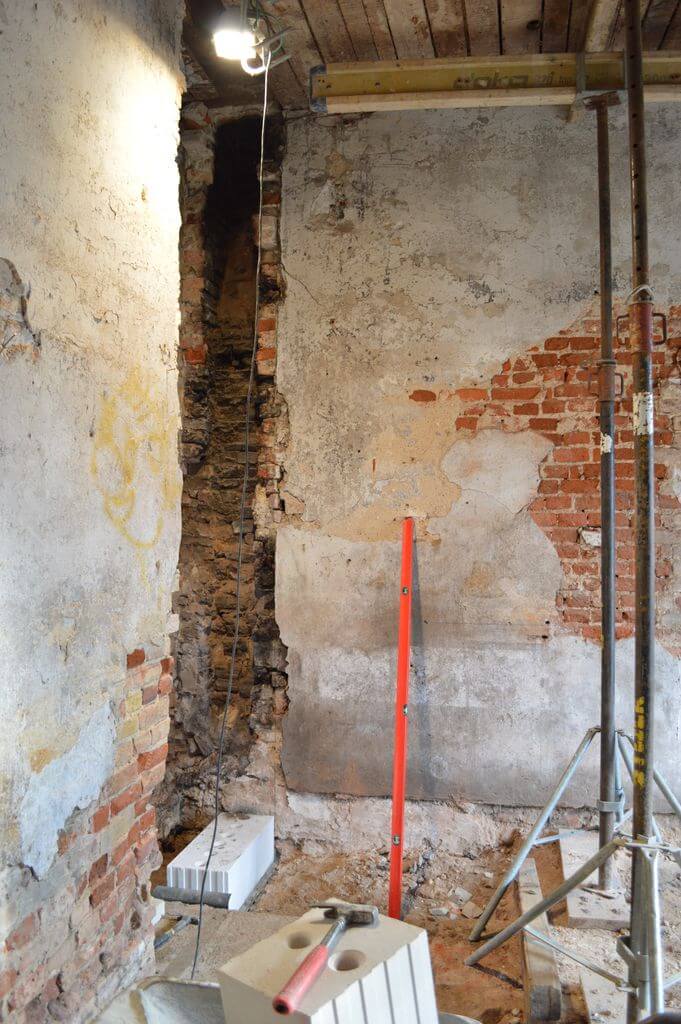

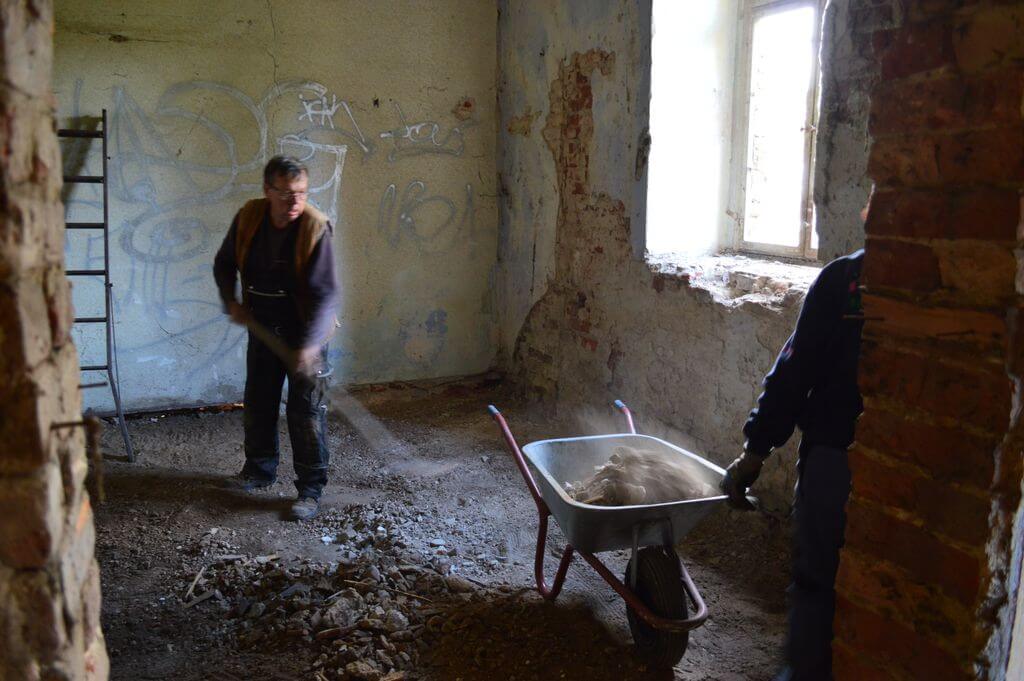

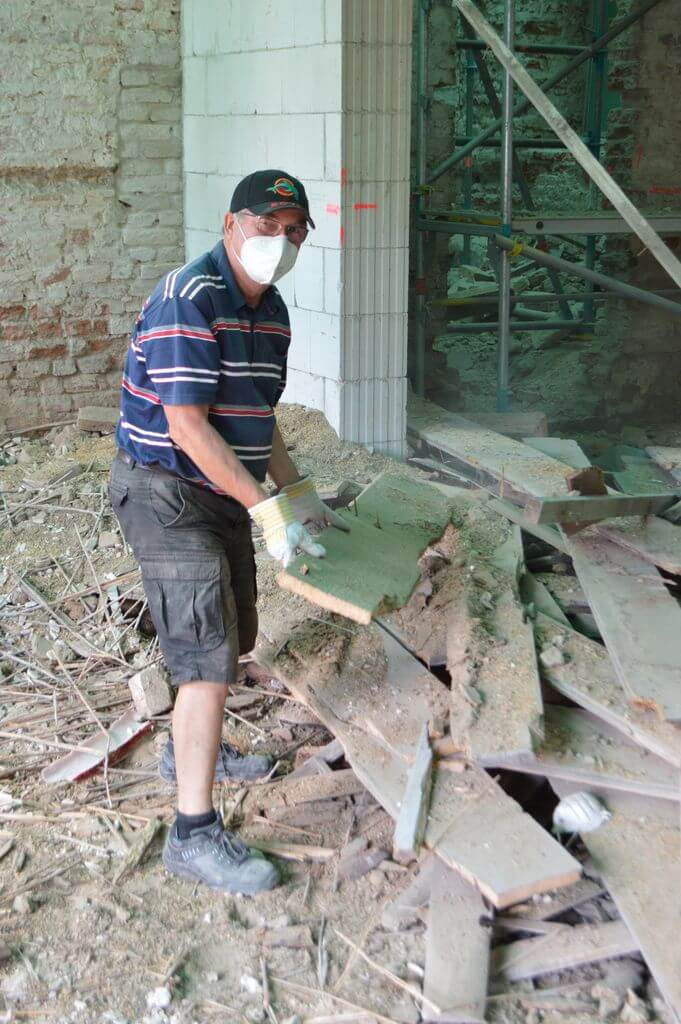

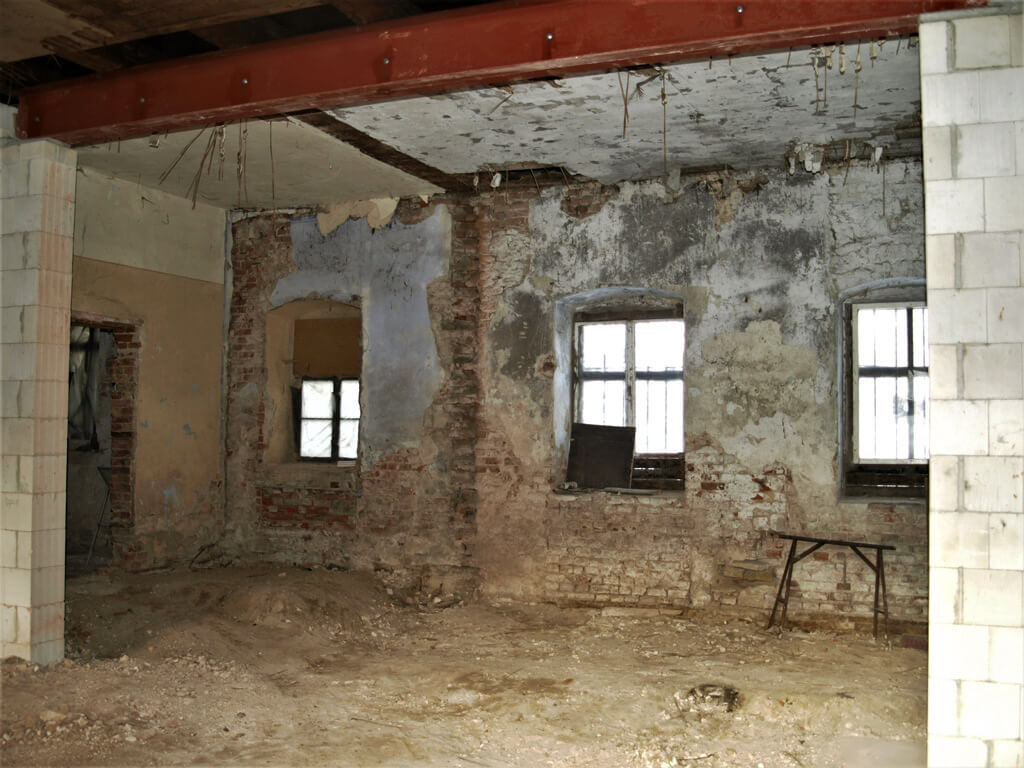

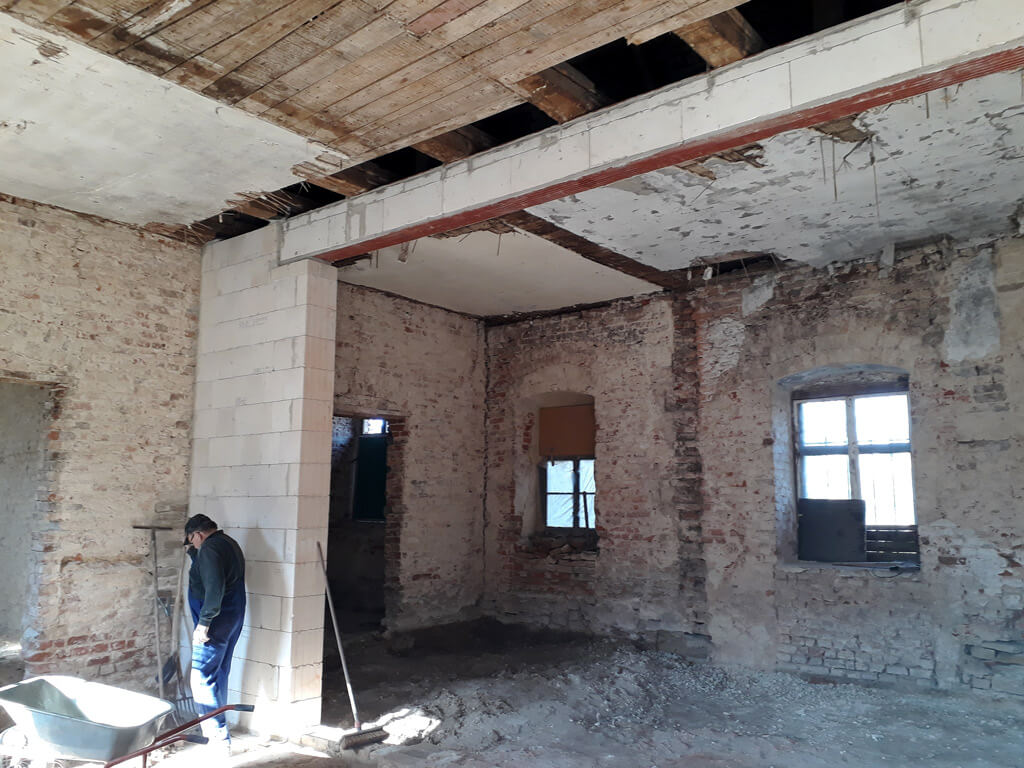

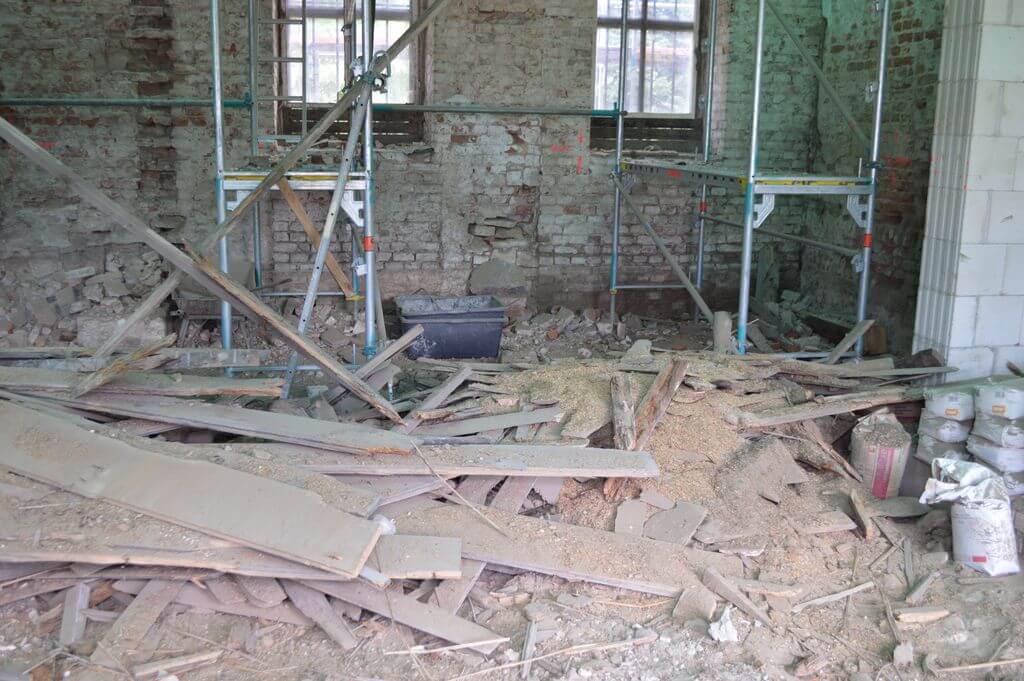

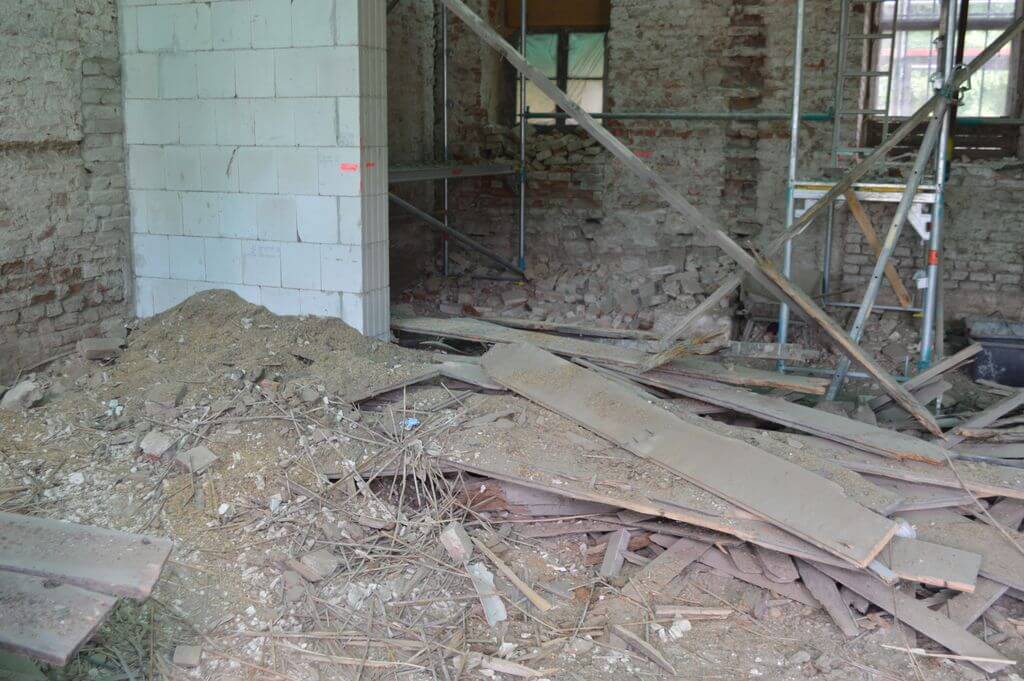

Schutt aus der Decke über Erdgeschoss, der von den Mitgliedern beräumt wird. Detailpunkte alte und neue Holzkonstruktion im Dachbereich. Alte und neue Dachbereiche.August

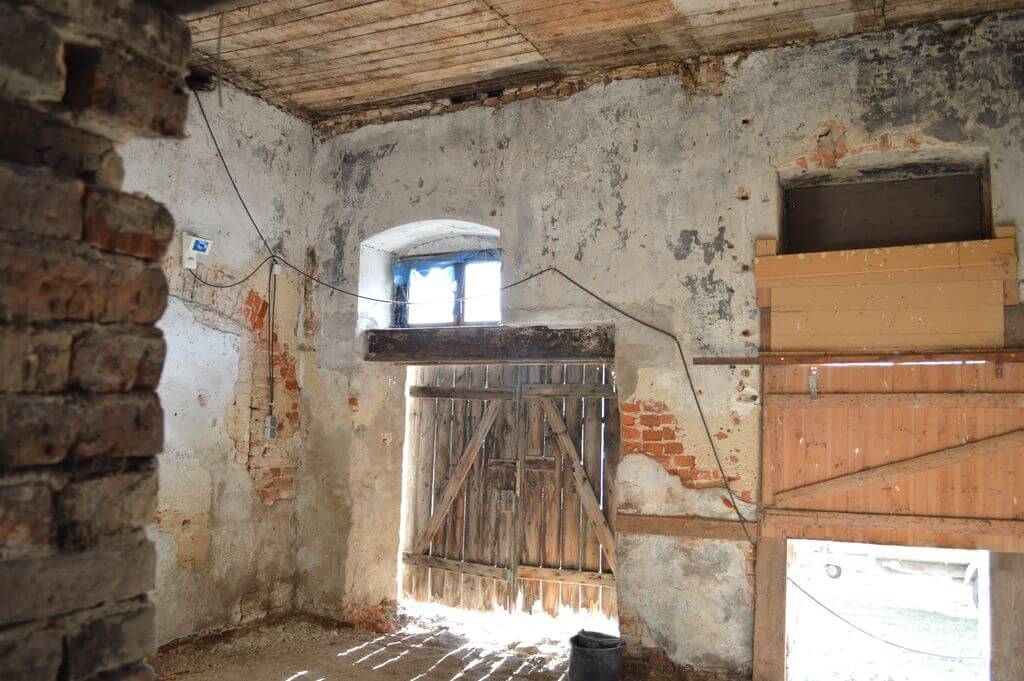

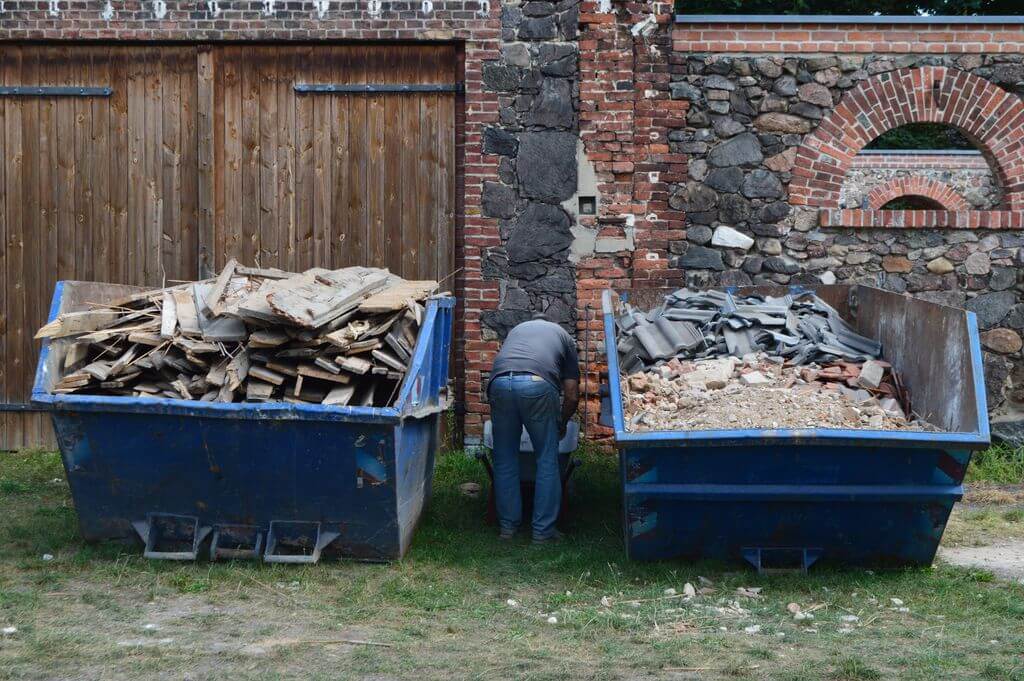

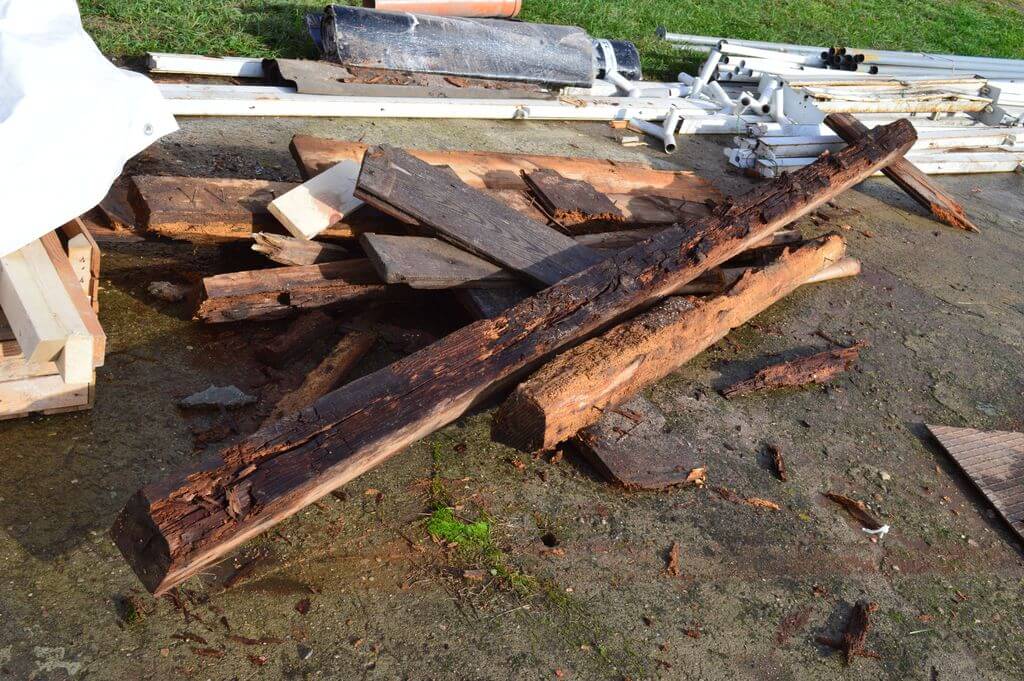

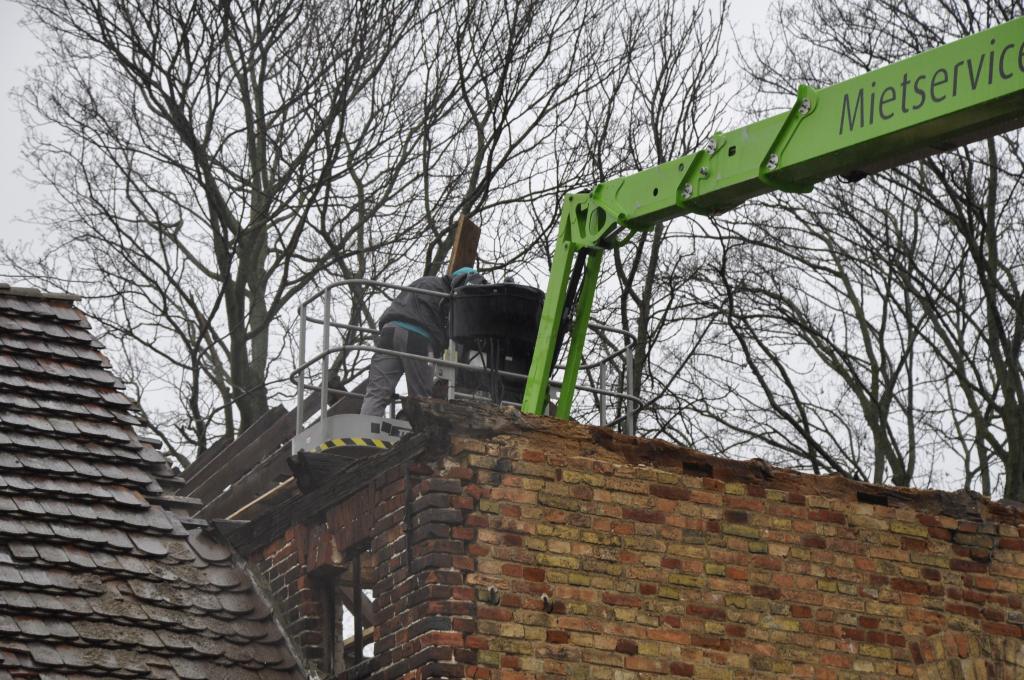

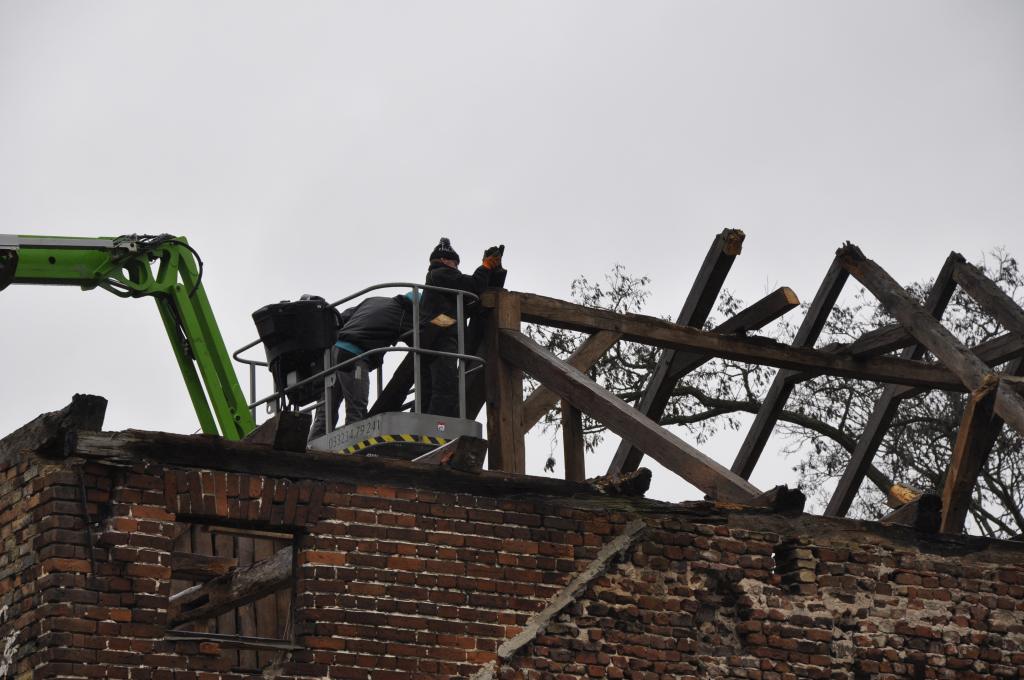

Ein letzter Blick auf die alte Dacheindeckung - mit dem Abtrag der Ziegeleindeckung erfolgt der Schutz vor Witterungseinflüssen.März
Februar

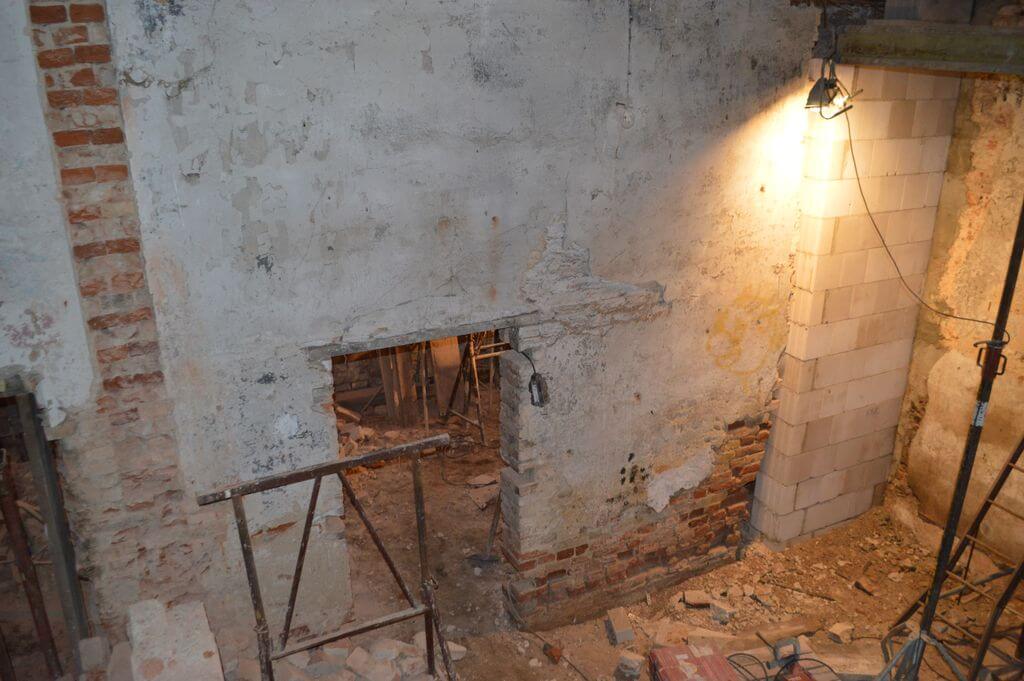

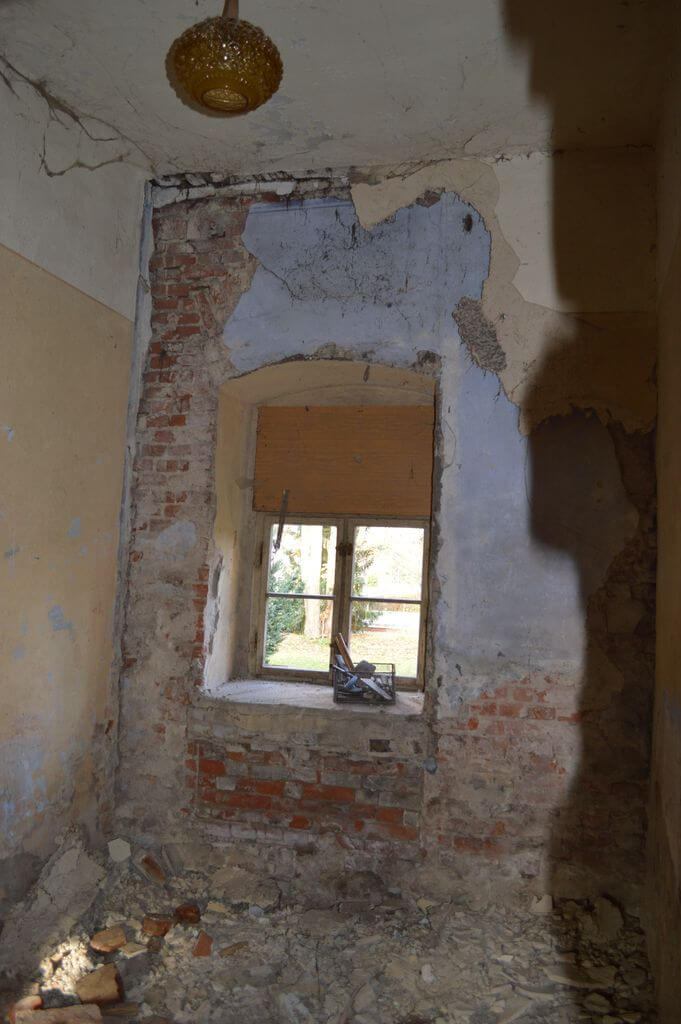

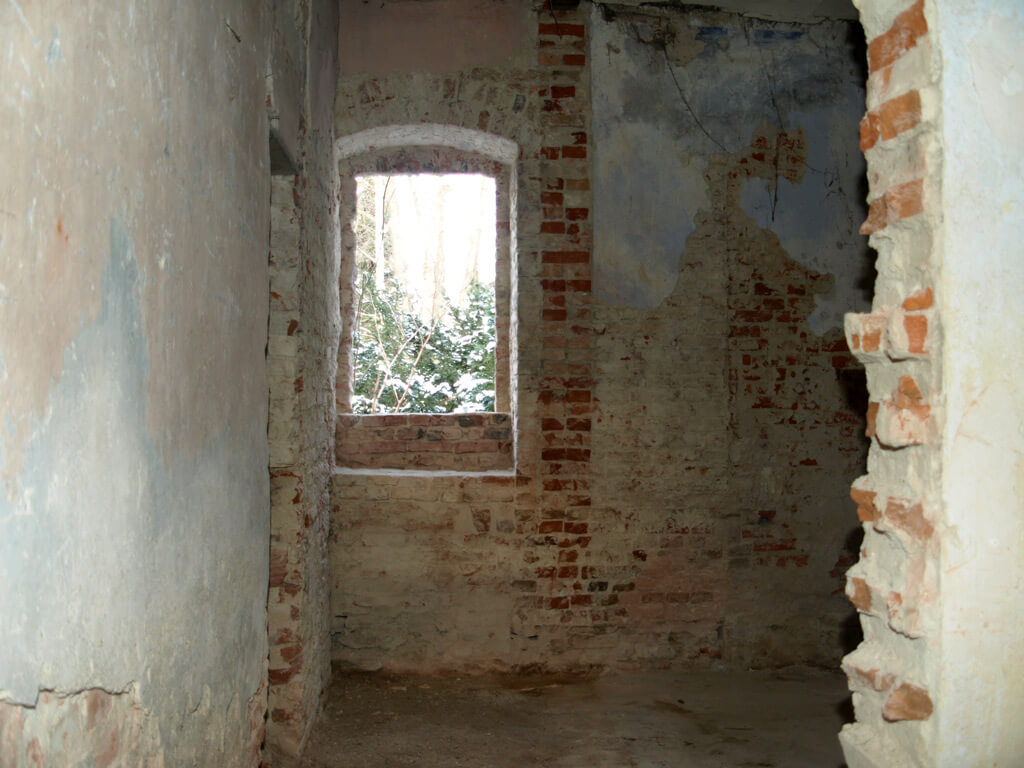

Fertigstellung der Öffnung, den entstandenen großen Raum kann man bereits erkennen. Lothar Zabel: Am Ende des ehemaligen schmalen Flures ist wieder die einstige Größe der Fensteröffnung freigelegt.Januar

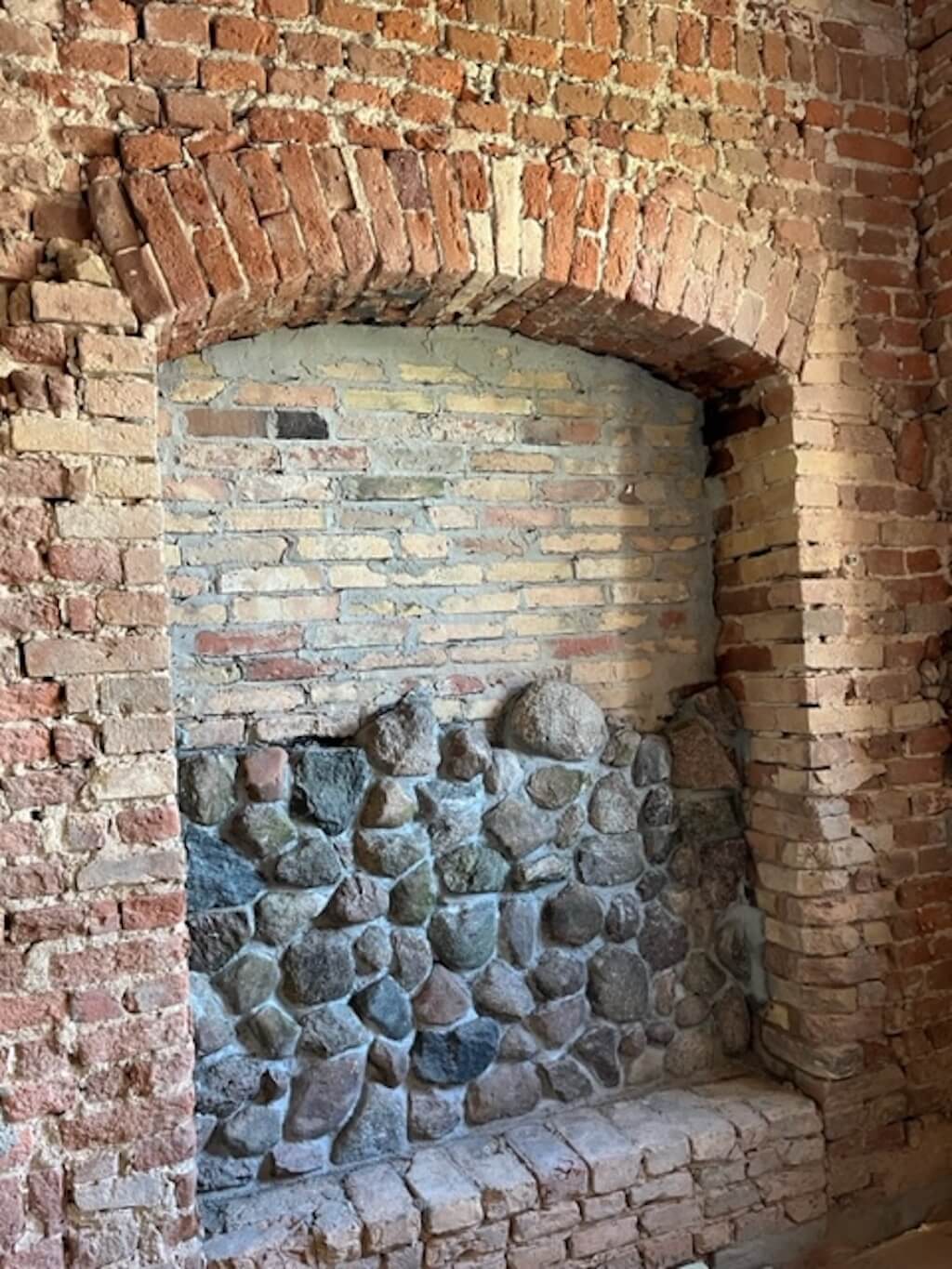

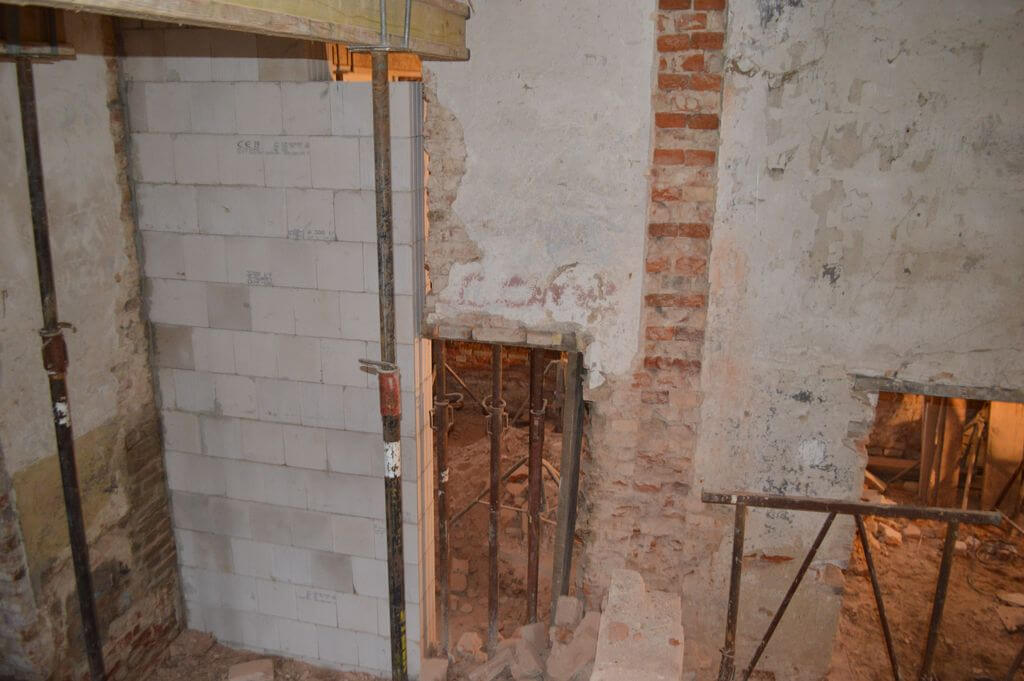

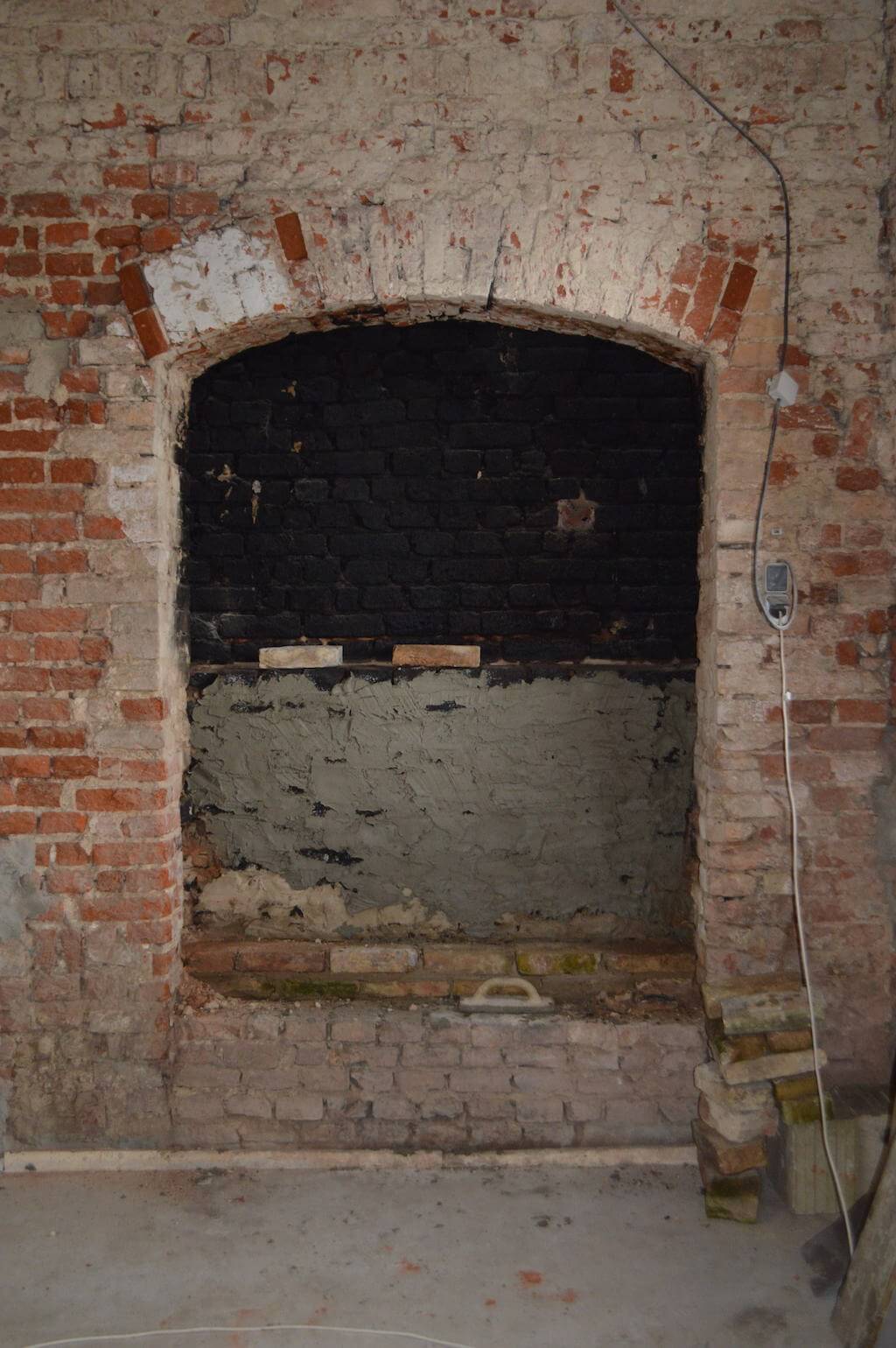

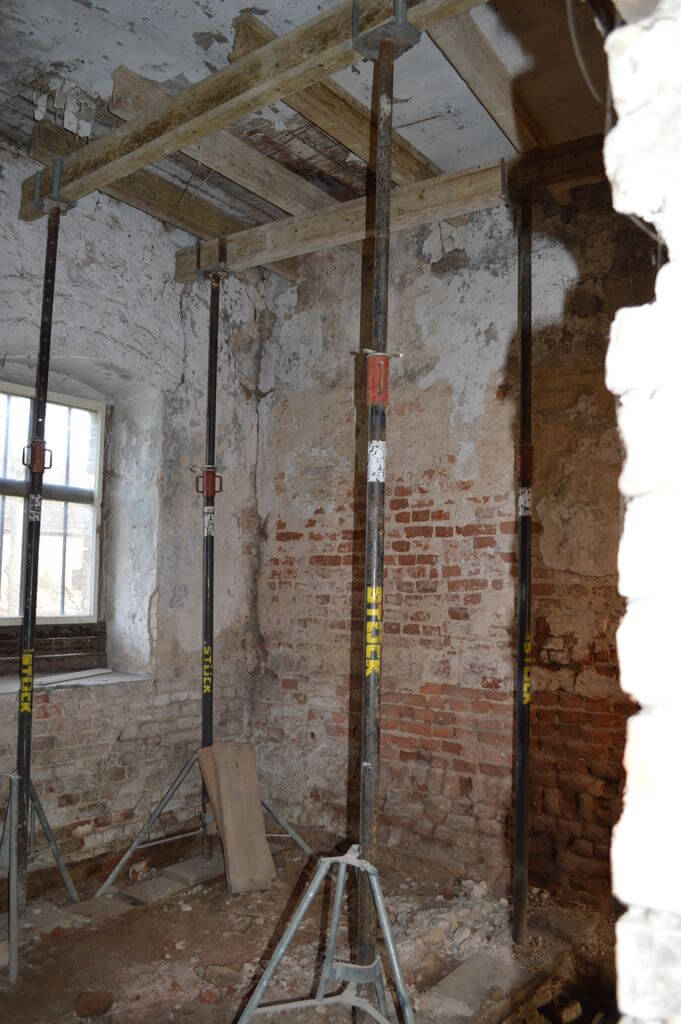

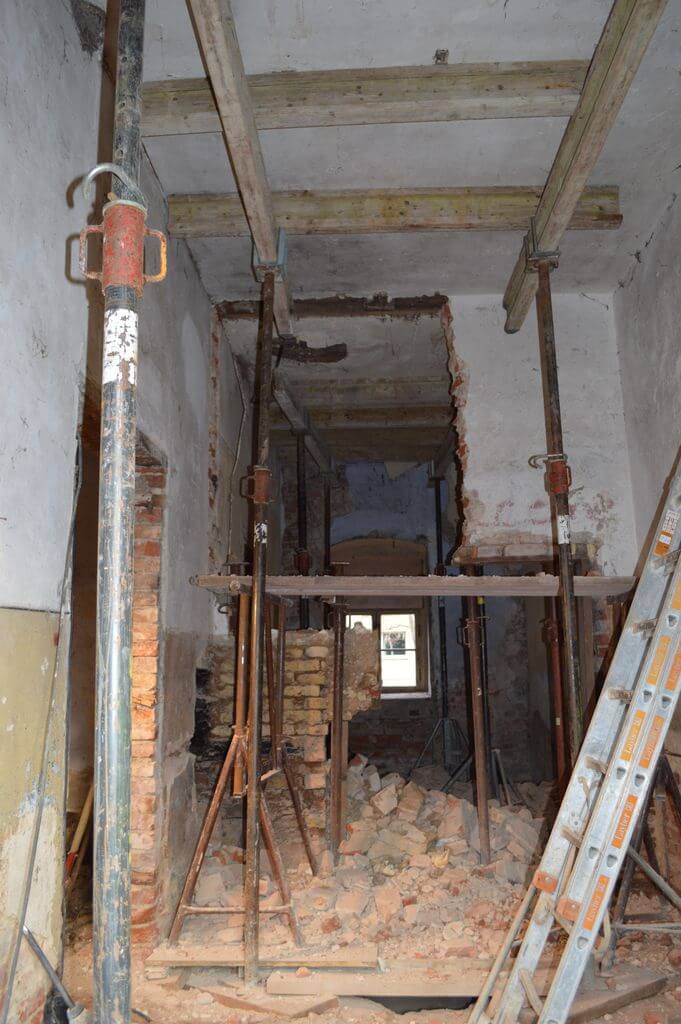

Neu aufgemauerte Wandstreifen als Auflager für Sturzeinbau (um Lasten aus den Deckenbalken abzutragen)
2020
Dezember
Beginn der Baumaßnahmen

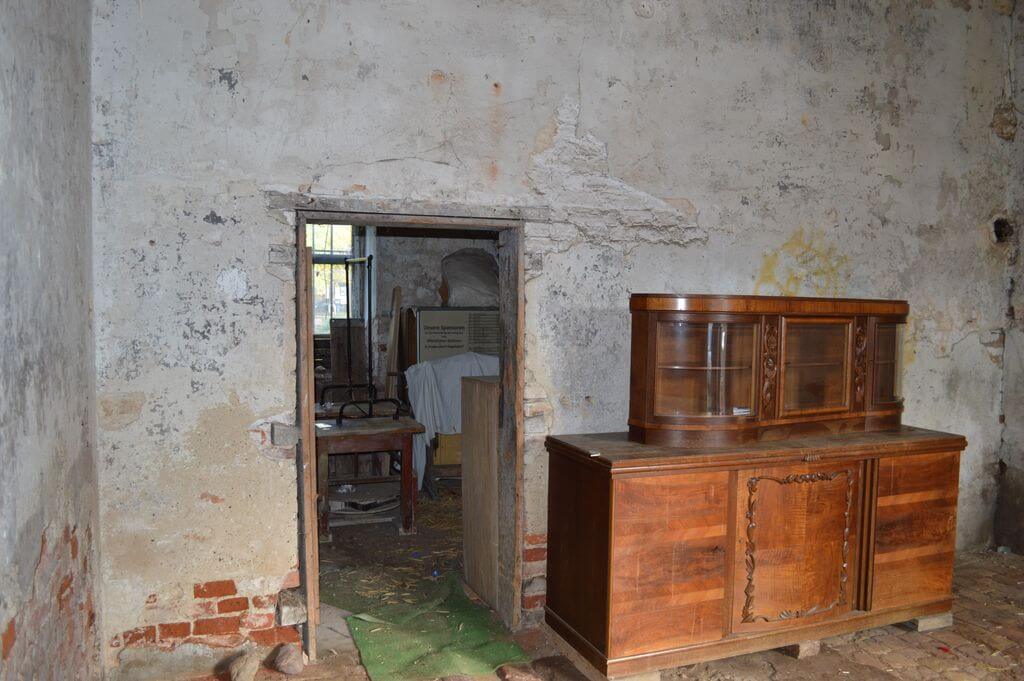

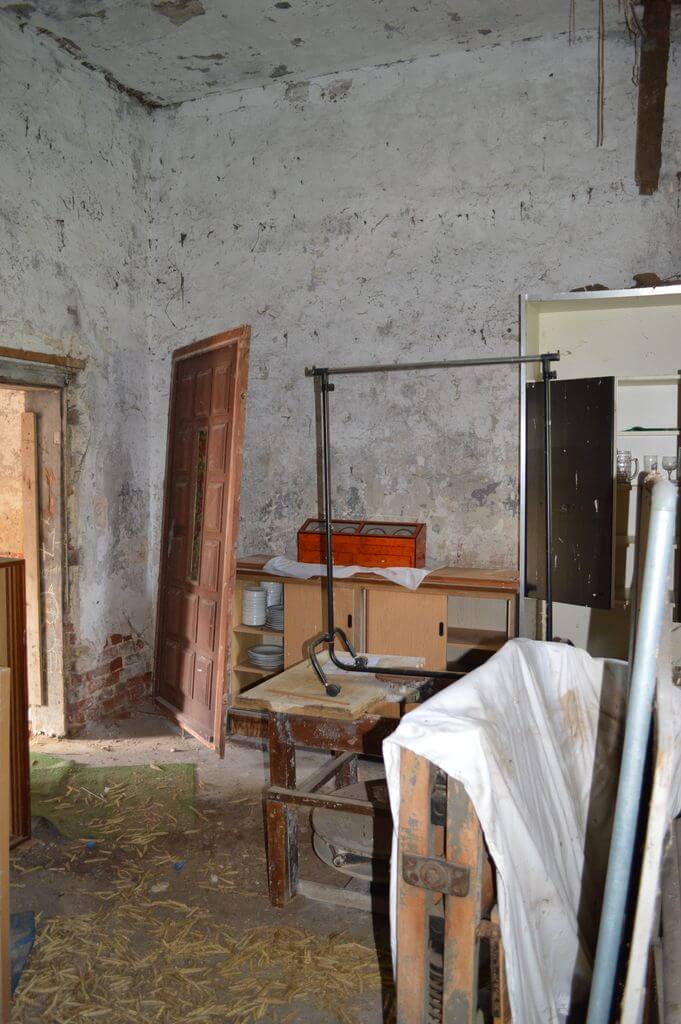

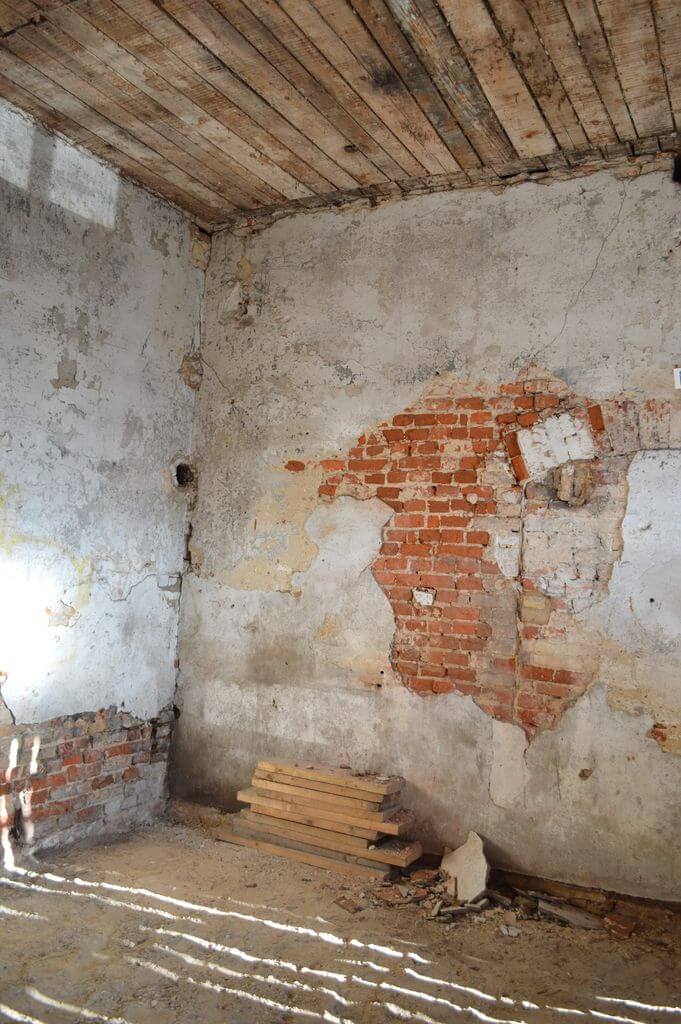

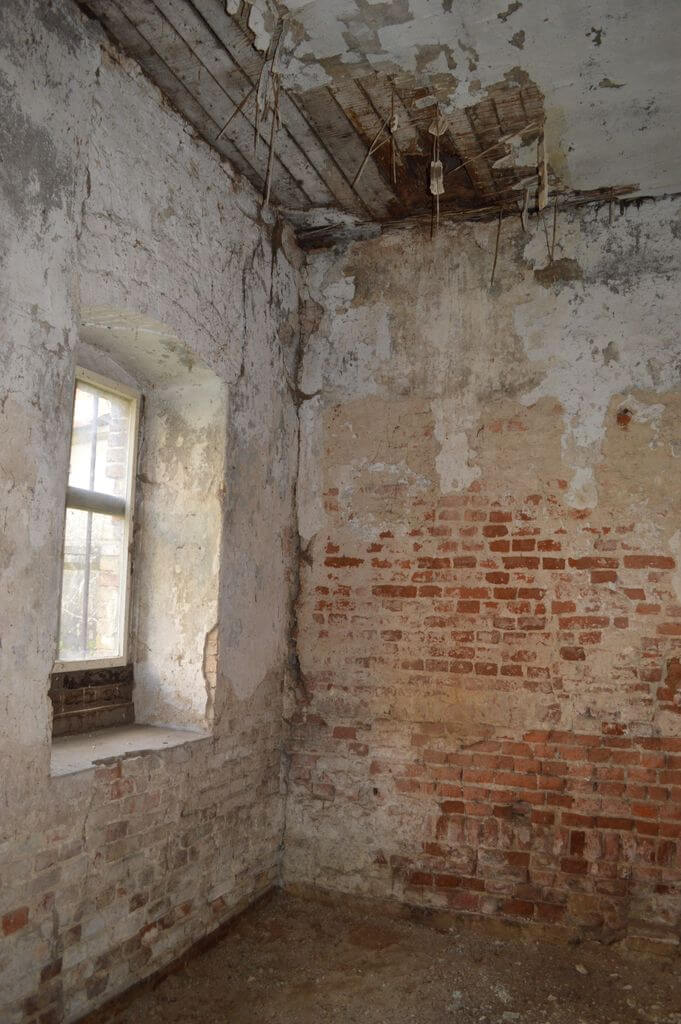

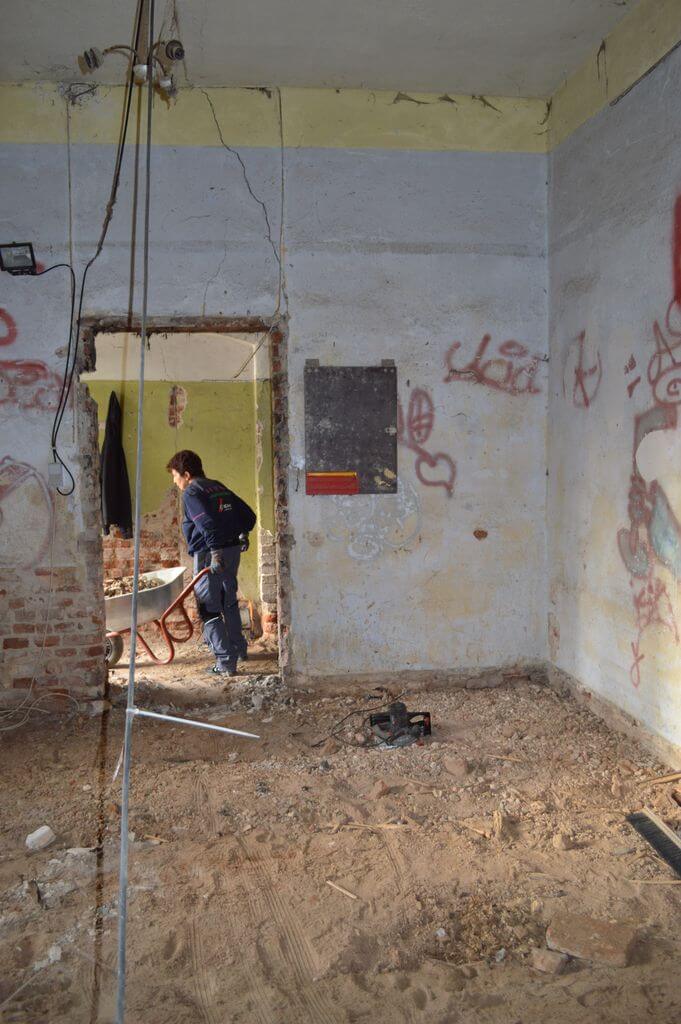

Das Pächterhaus wird ausgeräumt Was sich da so alles angesammelt hat! In mehreren Arbeitseinsätzen packen viele an, um nicht nur Aufbewahrungswertes vom Heimatverein, sondern auch Theaterkulissen vom Theaterkreis oder Unmengen Ostergartendekoration umzulagern. In Eigenleistungen wird erster Schutt beseitigt und Teile des maroden Fußbodens ausgebaut. Hier entstehen bald wunderbar nutzbare Räume. Nach Abstimmung mit Denkmalschutzbehörde und Statiker beginnen die ersten Bauarbeiten.ab Oktober
liegen vor:
- Prüfbericht des Prüfingenieurs
- Absprachen mit Unterer Denkmalschutzbehörde
- Gemeinde-Zuwendungsbescheid zur Projektförderung
- Architektenvertrag
- Ausschreibung und Vergabe für erste Baumaßnahmen
- Baubeginnanzeige 1. Bauabschnitt (konstruktive Maßnahmen und Gebäudehülle TO Gärhaus)
- Bereitstellung finanzieller Mittel durch die Gemeinde
September
Gemeindebeschluss BE-BV/0439-1-1-2020 vom 08.09.2020 über Freigabe finanzieller Mittel für konstruktive Maßnahmen und Gebäudehülle Pächterhaus, u.a. mit der Festlegung, noch 2020 mit den Baumaßnahmen zu beginnen und in 2021 fertigzustellen.
2017

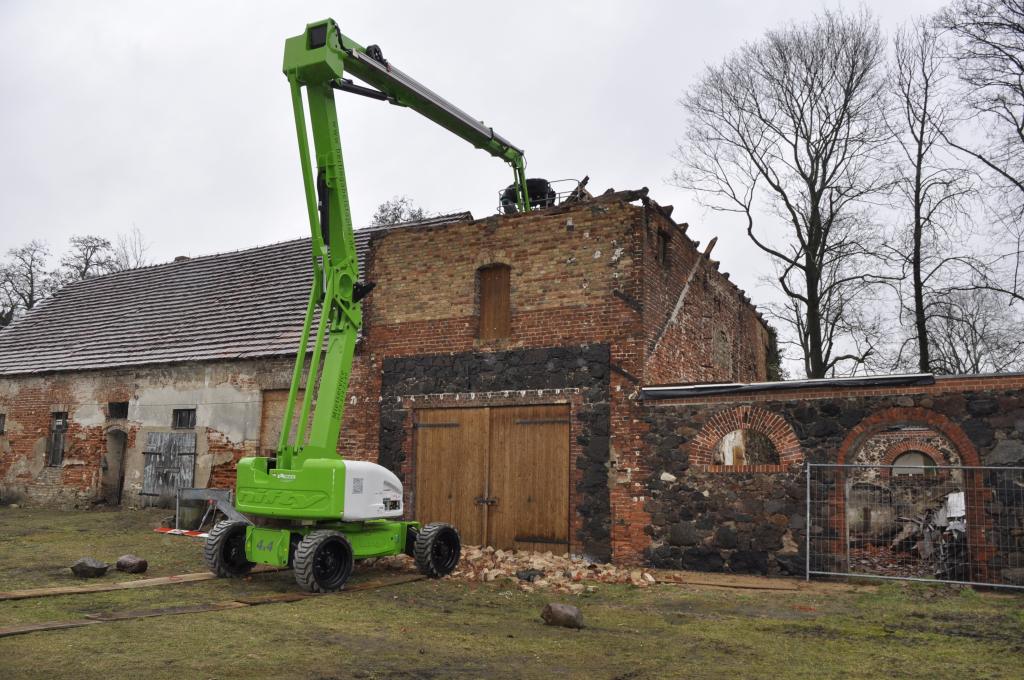

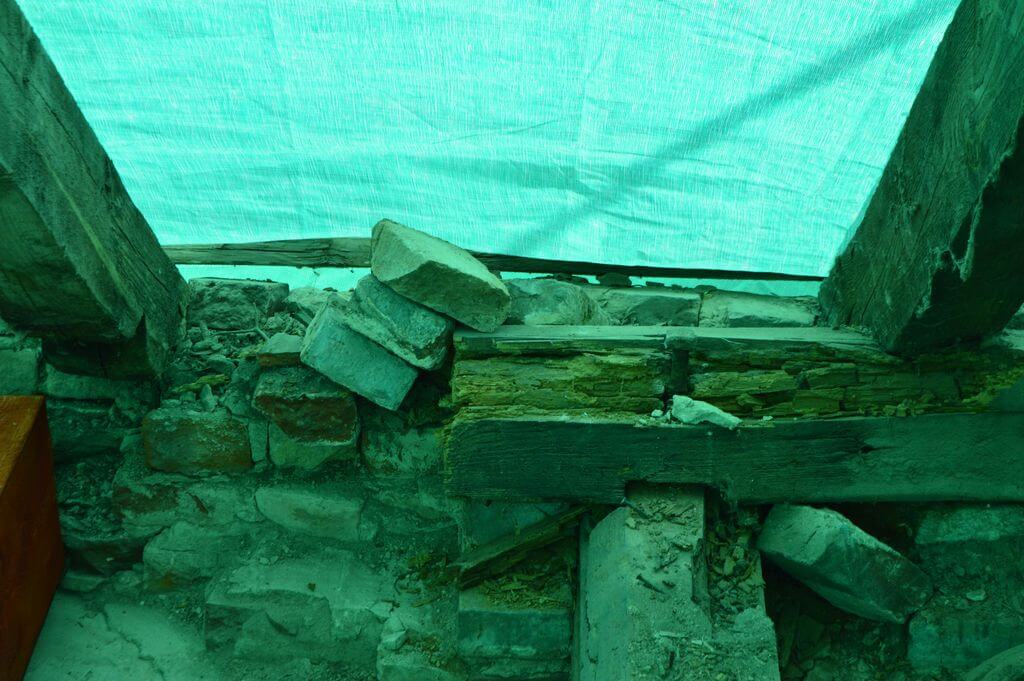

Rückbau entsprechend Baufreigabe und Errichtung Notdach mit Spenden, Zuwendung der Gemeinde und Eigenleistungen
2016
Dezember

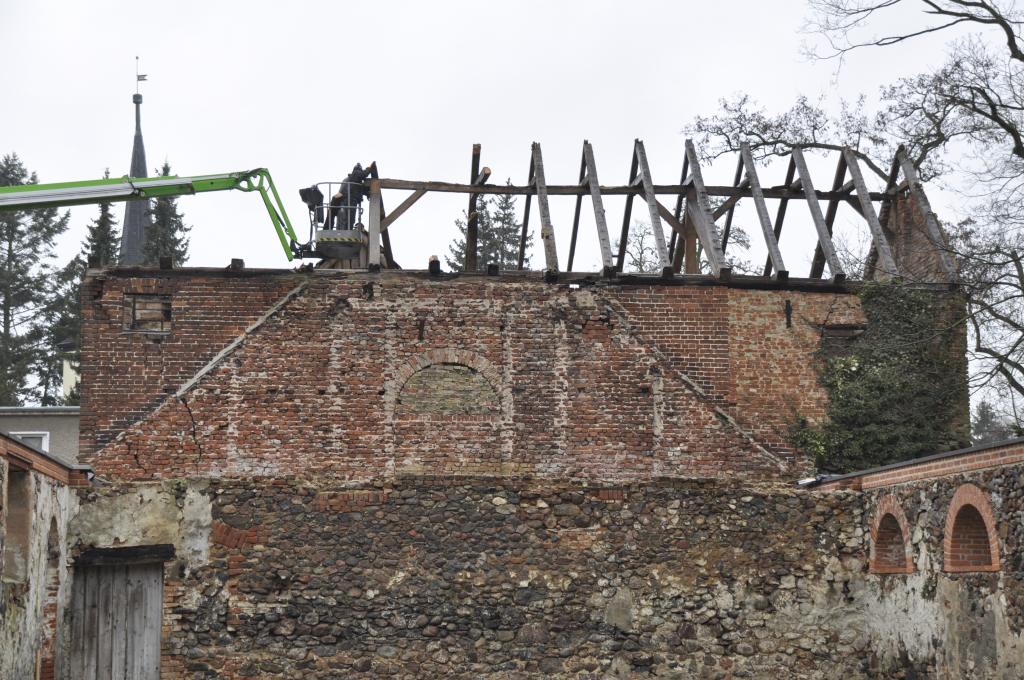

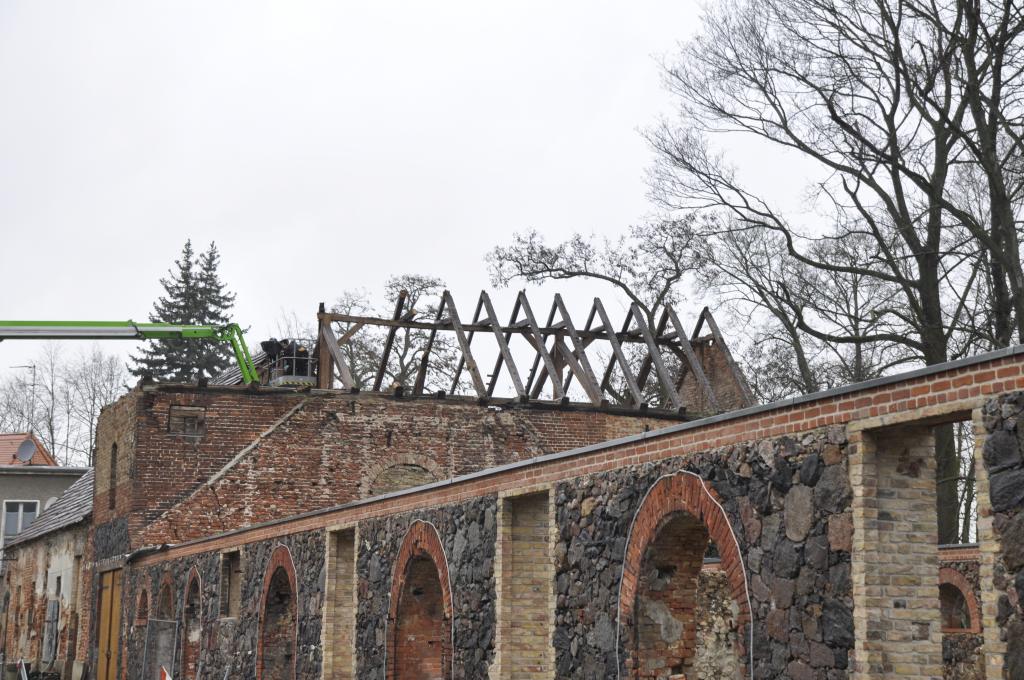

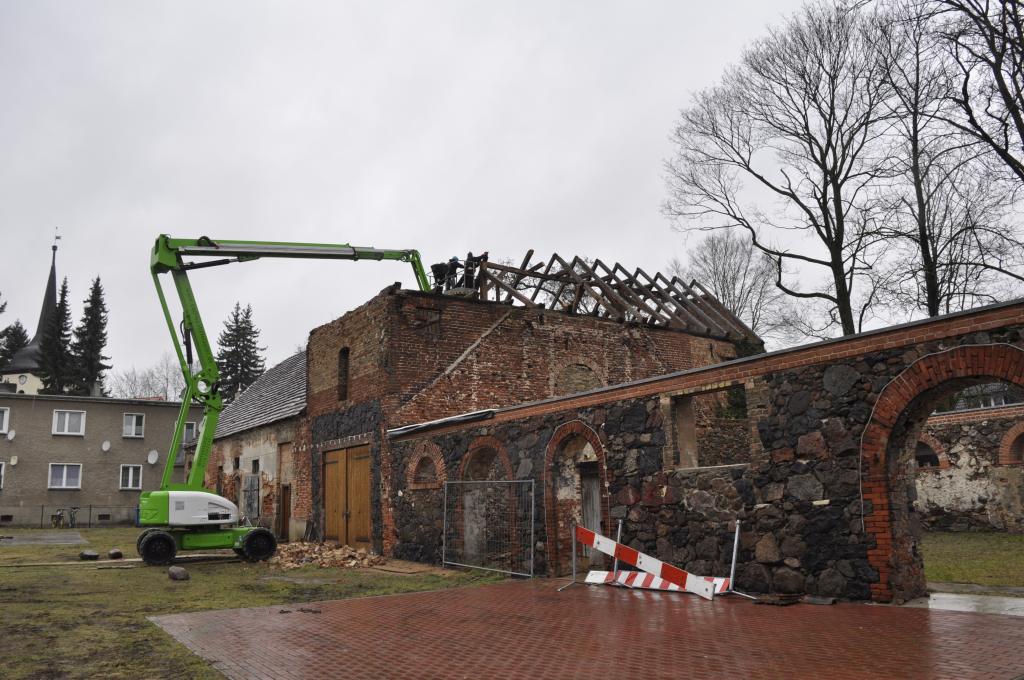

erfolgt Baufreigabe für den Abbruch des Obergeschosses und der Dachkonstruktion sowie Errichtung eines Notdaches für das Teilobjekt (TO) Gärhaus
Oktober
erhält Heimatverein Baugenehmigungsbescheid zum Vorhaben Gutshof: Sanierung ehemalige Brennerei (Pächter- und Gärhaus)
